1000千伏北京東變電站擴建工程4號主變壓器安裝

國家電網報發布時間:2023-04-24 14:17:10  作者:趙亞男 安娜

  “吊車大臂再往左邊一點!”4月19日一早,1000千伏北京東變電站擴建工程施工現場不時傳來喊話聲。吊車指揮員王天亮緊盯吊車吊臂,指揮4號主變壓器B相附件吊裝作業。目前,北京東變電站擴建工程土建施工、電氣施工已完成90%,預計6月下旬具備送電條件。該工程投運后可增加京津冀地區供電能力600萬千瓦,顯著提高電網運行可靠性。

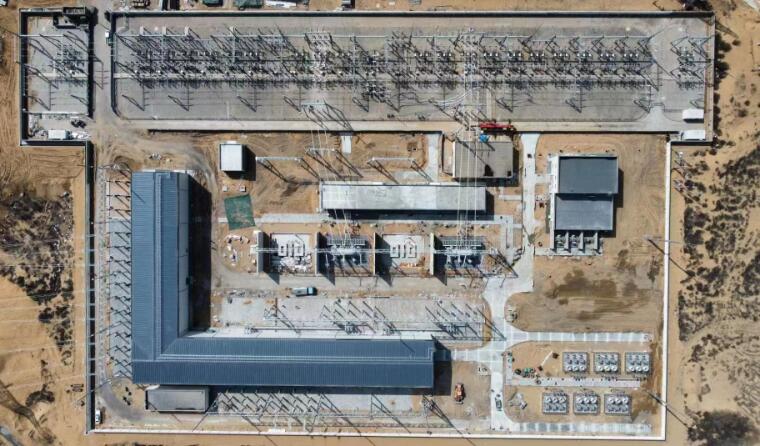

在1000千伏北京東變電站擴建工程現場,施工人員安裝主變壓器。李崢 攝

  “雖然大家的安裝經驗都比較豐富,但施工過程中的安全管控容不得絲毫馬虎。”北京東變電站擴建工程項目總工程師申成成說。施工人員在作業前都完成了不少于40個學時的安全教育專項培訓,并開展了專項安全技術交底。4號主變壓器套管長約13米,重7.6噸,最高的安裝點距地面作業位置23米。為確保安裝過程安全,工程項目團隊采用兩輛吊車相互配合的方式,安排施工人員在護籠中作業,配齊安全帽、安全帶、防滑鞋等安全防護用品,落實多重安全保障措施。

  北京東變電站擴建工程本期共安裝主變壓器2臺,其中位于運行站內的1號主變壓器已安裝完畢,預計4月底具備驗收條件;位于擴建區域的4號主變壓器正在開展安裝工作,預計4月底可完成全部附件安裝。

  “此次進場的主變壓器運輸重量近400噸,從抵達變電站到上臺就位需要3天時間。我們制訂了詳細的操作方案和施工安排,組織相關專業技術人員提前1個月著手籌備,把主變壓器上臺過程詳細劃分為路基處理、吊裝作業、液壓傳動系統安裝調試、主變壓器平移、定位測量等十幾道工序,并將每項工序的進度計劃精確到小時,提升現場管控精益化水平。”申成成介紹。

  “變壓器安裝期間,現場交叉作業頻繁,吊裝作業密集,我們制訂了專項方案,安排安全監護人加強現場監護。在設備區開啟油務作業時,我們嚴格執行動火作業要求,檢查和檢測濾油機、油罐等設備的接地裝置,確保施工過程安全有序。”現場安全質量專責郭記江說。

  當前正值春季施工高峰期,為打造安全的現場環境,工程項目團隊合理安排施工工序,并制訂周密的施工計劃和安全管控措施。工程項目團隊還結合百日安全攻堅行動,強化參建人員的安全意識,精準管控各施工環節,每天施工前召開站班會,詳細說明當日施工內容,強調安全風險點。

  4號主變壓器施工區域東南側約30米處,是北京東變電站擴建工程消防水泵房和消防水池施工區。消防水池容積為2000立方米,土方開挖量為8000立方米,混凝土方量為1500立方米。按照正常施工計劃,消防水池施工工期至少需要45天時間。

  “我們將消防泵房從以往常用的鋼筋混凝土結構換成了鋼框架結構。鋼框架可以在工廠里預制,到場后直接安裝,可以縮短工期近一個月??紤]消防水池部分澆筑完成后需間隔42天才能澆筑后澆帶部分,我們采用了補償收縮混凝土膨脹加強帶,既可以連續澆筑,又確保不會有裂縫,加快了施工進度,保證了澆筑質量。”施工項目經理陳桂青介紹。

  隨著北京東變電站擴建工程施工高峰期的到來,工程項目團隊加大施工人員、機械等投入,采取24小時不間斷施工作業方式,在有效施工工期僅有21天的情況下,完成了消防水池的全部施工作業。“我們?cè)诖_保工程質量和施工安全的前提下保證建設進度,確保工程在電網夏季大負荷到來前順利投運。”陳桂青說。(趙亞男 安娜)
